โลโก้โครงการส่งน้ำและบำรุงรักษาน้ำอูน
งานปรับปรุงโครงการส่งน้ำและบำรุงรักษาน้ำอูน
จังหวัดสกลนคร · กรมชลประทาน

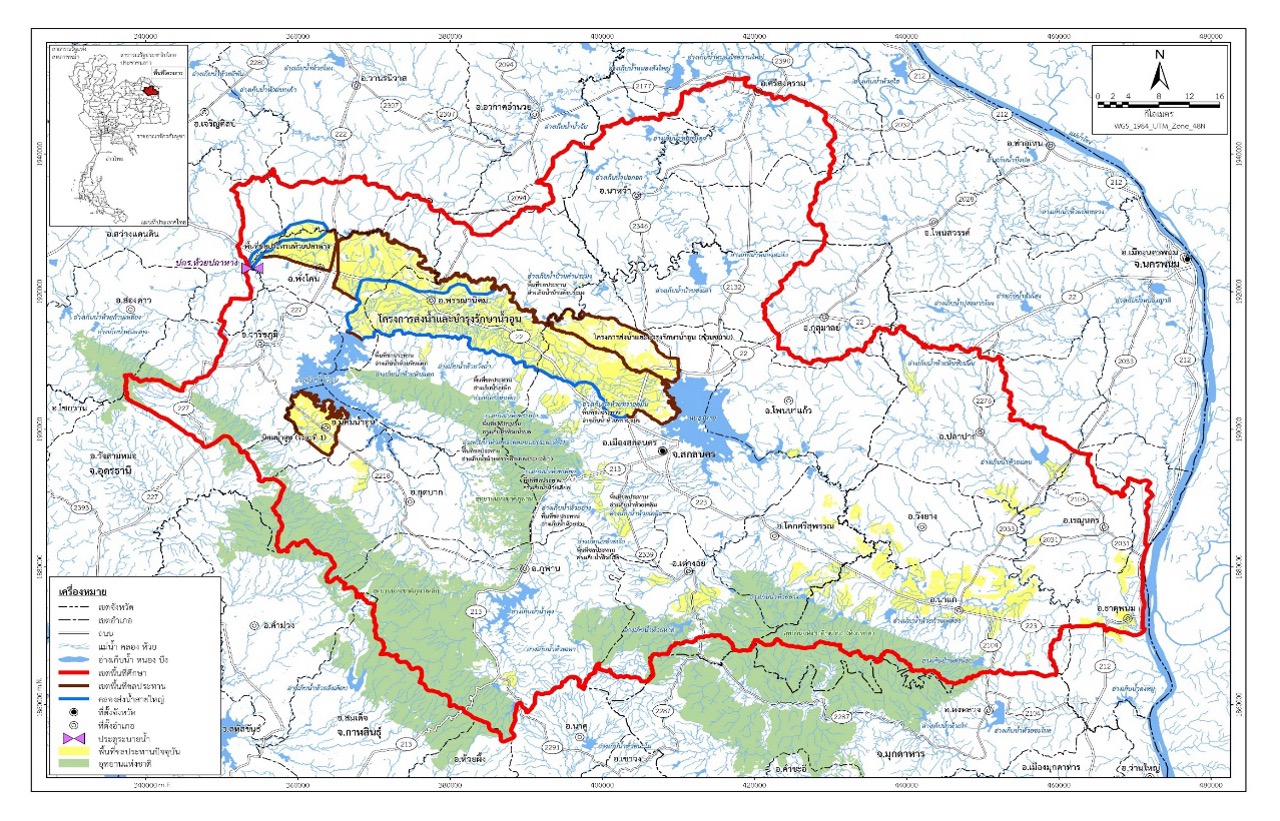

ภาพเขื่อน / อ่างเก็บน้ำน้ำอูน
งานจ้างสำรวจ ออกแบบ ปรับปรุง

งานปรับปรุงโครงการส่งน้ำและบำรุงรักษาน้ำอูน
จังหวัดสกลนคร

โครงการชลประทานขนาดใหญ่ บ้านหนองบัว ตำบลแร่ อำเภอพังโคน — สำรวจ ออกแบบ และปรับปรุงระบบส่งน้ำเพื่อการบริหารจัดการทรัพยากรน้ำอย่างมีประสิทธิภาพและยั่งยืน

เวลาปัจจุบัน
--:--:--
จำนวนผู้เข้าชมทั้งหมด
0
ครั้ง
185,800
ไร่ · พื้นที่เพาะปลูกในเขตโครงการ
540
วัน · ระยะเวลาปฏิบัติงาน
79.91
กม. · ความยาวขุดลอกลำน้ำหลัก
3
แห่ง · ประตูระบายน้ำ (ปตร.) ก่อสร้างใหม่
ที่มาและความสำคัญ

ที่มาและความสำคัญของโครงการ

โครงการส่งน้ำและบำรุงรักษาน้ำอูน เป็นโครงการชลประทานขนาดใหญ่ ตั้งอยู่ที่บ้านหนองบัว ตำบลแร่ อำเภอพังโคน จังหวัดสกลนคร ปัจจุบันสามารถส่งน้ำให้พื้นที่เพาะปลูกในเขตโครงการได้ประมาณ 185,800 ไร่

ที่ตั้งเขื่อน (ละติจูด)
17° 18' 31" เหนือ
ที่ตั้งเขื่อน (ลองจิจูด)
103° 44' 48" ตะวันออก
กดเพื่อเปิดแผนที่ Google Map
อาณาเขตติดต่อ
ทิศเหนือ
อ.วานรนิวาส จ.สกลนคร
ทิศตะวันออก
อ.เมือง จ.สกลนคร
ทิศตะวันตก
อ.วาริชภูมิ จ.สกลนคร
ทิศใต้
อ.นิคมน้ำอูน จ.สกลนคร

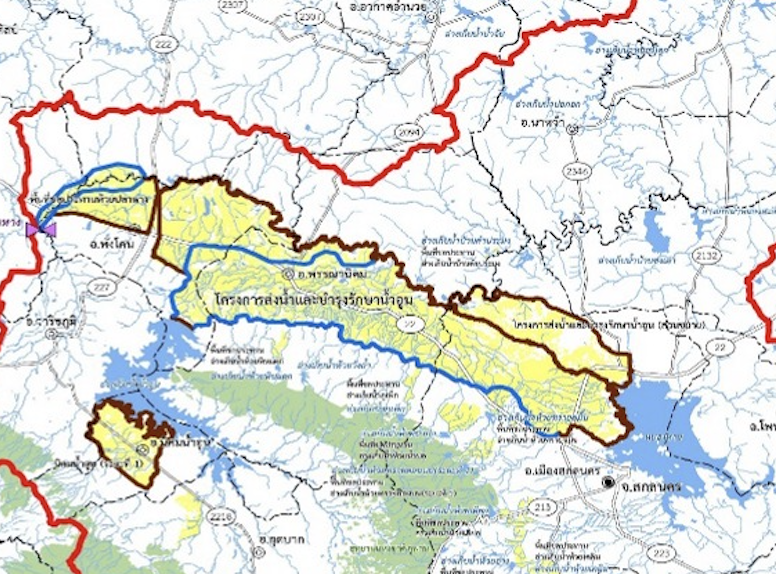

แผนที่ภาพรวมโครงการส่งน้ำและบำรุงรักษาน้ำอูน
แผนที่ภาพรวมโครงการส่งน้ำและบำรุงรักษาน้ำอูน
วัตถุประสงค์ของการดำเนินงาน

เพื่อให้สามารถดำเนินการได้อย่างมีประสิทธิภาพ สอดคล้องกับสภาพปัจจุบัน และเป็นไปตามแผนยุทธศาสตร์การบริหารจัดการทรัพยากรน้ำ ยุทธศาสตร์ที่ 2 การสร้างความมั่นคงของน้ำภาคการผลิต (เกษตรและอุตสาหกรรม) โดยเพิ่มประสิทธิภาพโครงการแหล่งน้ำและระบบชลประทานเดิม

ปัญหาและอุปสรรค
  1. การขยายพื้นที่ส่งน้ำไปยังวิทยาเขต ม.เกษตรศาสตร์ สกลนคร และข้างเคียง ทำให้บริหารจัดการน้ำได้ไม่เต็มประสิทธิภาพ
  2. ระบบชลประทานและอาคารก่อสร้างมานาน มีการสูญเสียน้ำมาก เช่น การรั่วซึม
  3. ปัญหาการส่งน้ำและบำรุงรักษาในพื้นที่สูง เช่น นิคมน้ำอูน
  4. ปัญหาดินเค็มในพื้นที่โครงการ
  5. อัตรากำลังไม่เพียงพอต่อการดูแลและบำรุงรักษาอาคารต่าง ๆ ให้มีประสิทธิภาพสูงสุด
เป้าหมาย

วัตถุประสงค์ของโครงการ

รูปแบบสไลด์วัตถุประสงค์โครงการ
1

แหล่งเก็บกักน้ำไว้ใช้ในการเพาะปลูกในบางส่วนของเขตอำเภอพังโคน อำเภอพรรณานิคม และอำเภอเมือง จังหวัดสกลนคร

2

แหล่งเก็บกักน้ำสำหรับการอุปโภค–บริโภคของประชาชน ตลอดจนสัตว์เลี้ยงในฤดูแล้ง

3

บรรเทาความเสียหายอันเนื่องมาจากอุทกภัยในพื้นที่

4

ยกระดับคุณภาพชีวิตของราษฎรที่อยู่ในเขตพื้นที่โครงการให้ดีขึ้น

5

แหล่งท่องเที่ยวพักผ่อนหย่อนใจของราษฎรบริเวณใกล้เคียง

6

แหล่งแพร่และเพาะขยายพันธุ์ปลาน้ำจืด ให้ราษฎรได้บริโภคและมีรายได้เพิ่มขึ้น

ขอบเขตการดำเนินงาน

องค์ประกอบของงานและขอบเขตการดำเนินงาน

1

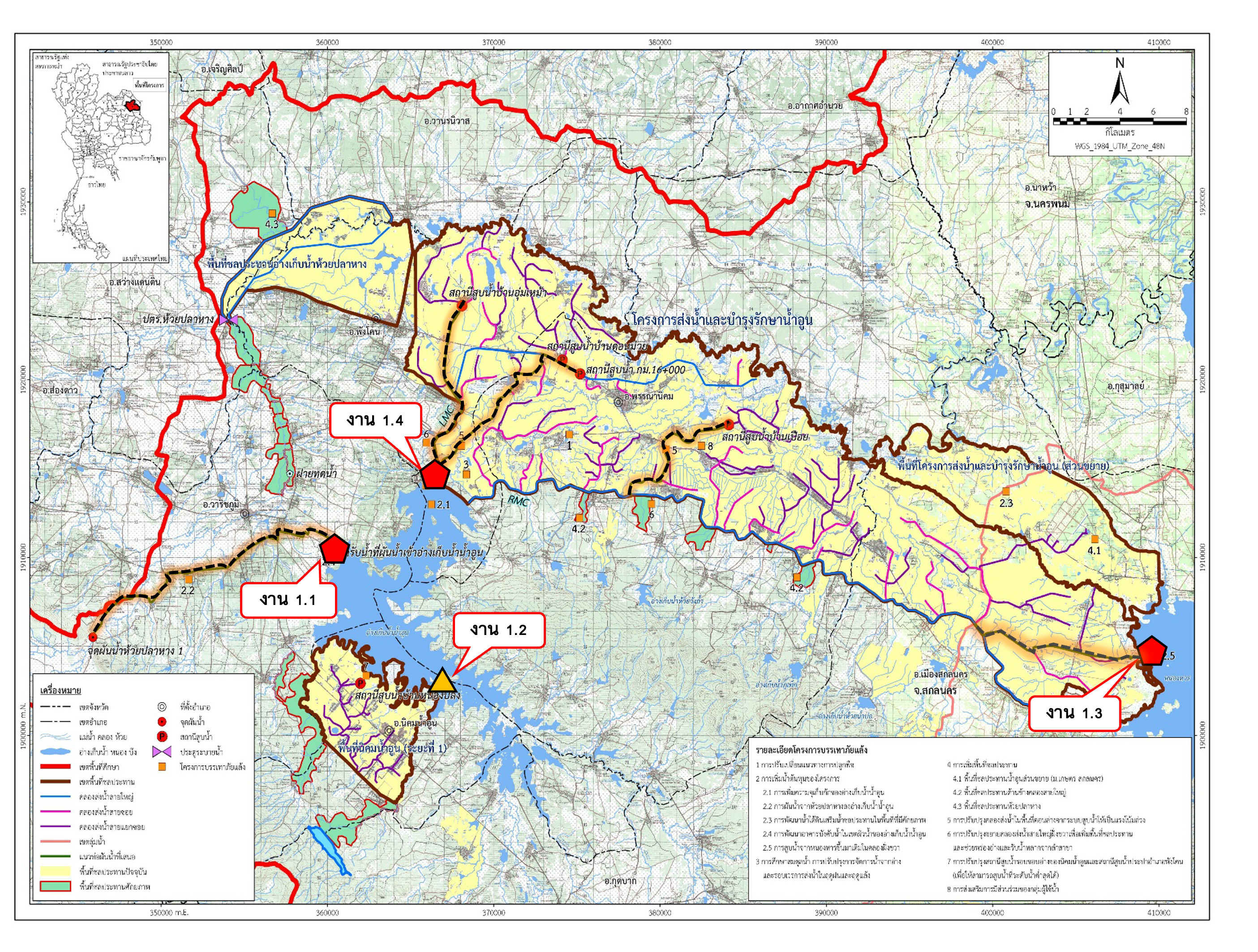

แนวทางการแก้ไขปัญหาภัยแล้ง
1.1 ผันน้ำจากห้วยปลาหางลงอ่างเก็บน้ำน้ำอูน
หน้าทางเข้าวัดถ้ำมะเกลือ บ้านโนนนาคำ ต.คำบ่อ อ.วาริชภูมิ
  • อาคารบังคับน้ำ 1 แห่ง
  • ท่อส่งน้ำพร้อมอาคารประกอบ ความยาว 19.30 กม.
1.2 ฝายทดน้ำพร้อมประตูระบายทราย 1 แห่ง
1.3 สูบน้ำจากหนองหารเติมปากคลอง R-17L และ R-16L
  • สถานีสูบน้ำ 1 แห่ง
  • ระบบท่อส่งน้ำ จุดจ่ายน้ำ 2 จุด ความยาว 11.10 กม.
1.4 ปรับปรุงคลองส่งน้ำตอนล่างให้เป็นแรงโน้มถ่วง
  • อาคารบังคับน้ำในคลองสายใหญ่ฝั่งซ้าย 1 แห่ง
  • ท่อส่งน้ำถึงสถานีสูบน้ำบ้านอุ่มเหม้า 10.55 กม.
  • ท่อส่งน้ำถึงสถานีสูบน้ำบ้านดอนม่วย 11.50 กม.
  • ท่อส่งน้ำถึงสถานีสูบน้ำ กม.16+000 ความยาว 12.50 กม.
  • ท่อส่งน้ำถึงสถานีสูบน้ำบ้านเปื่อย 9.75 กม.
2
แนวทางการบรรเทาปัญหาอุทกภัย
2.1 การพัฒนาลำน้ำสาขาของน้ำอูน

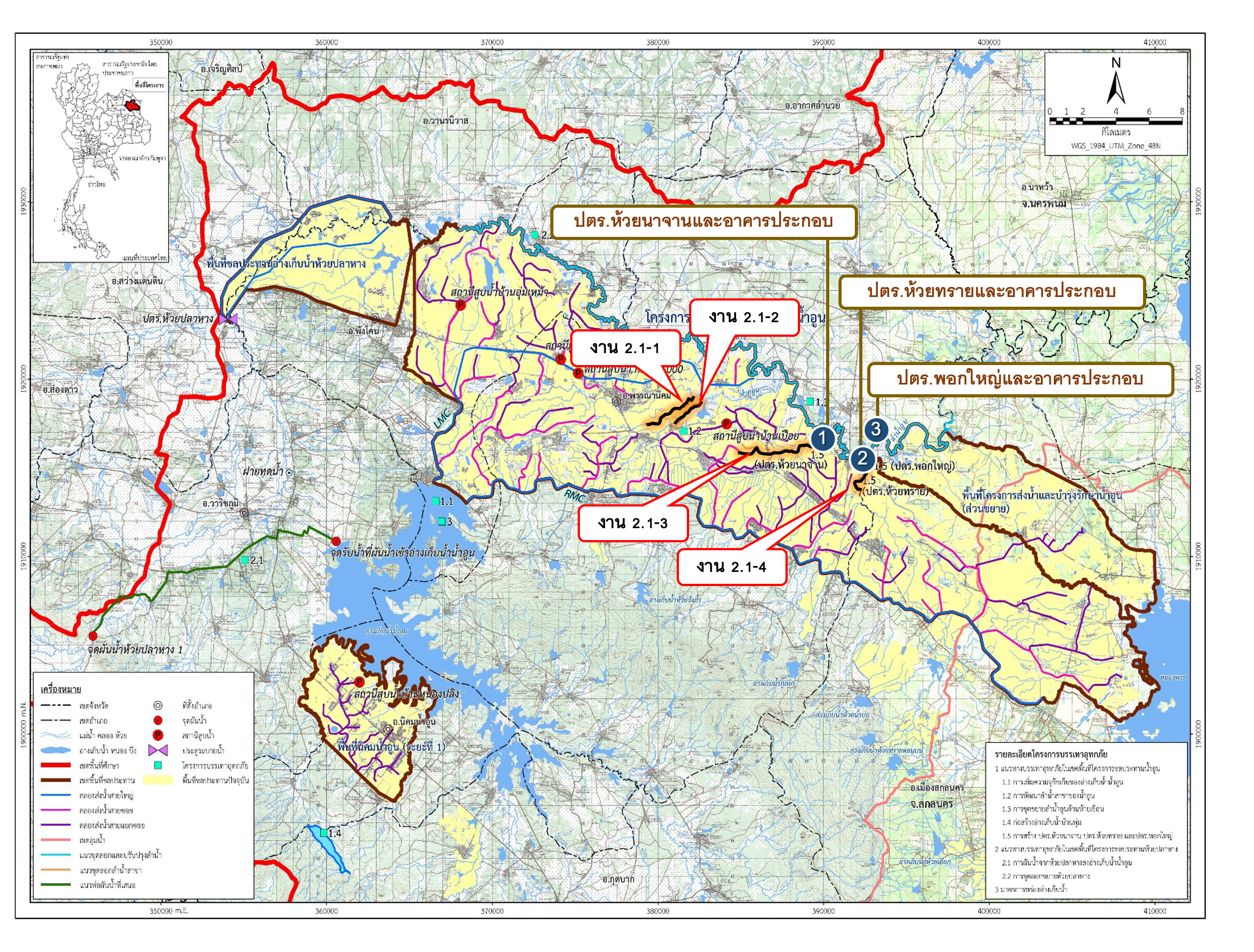

2.1.1 ขุดลอกลำน้ำสาขา 4 สาย
  • คลองห้วยอูนเฒ่า ความยาว 7.00 กม.
  • ห้วยทราย 1 ความยาว 4.00 กม.
  • ห้วยกุดจอก ความยาว 8.25 กม.
  • ห้วยทราย 2 ความยาว 2.80 กม.
2.1.2 การสร้างประตูระบายน้ำ (ปตร.) 3 แห่ง
  • ปตร.ห้วยนาจาน (บาน 6.00 × 5.00 ม.)
  • ปตร.ห้วยทราย (บาน 6.00 × 5.00 ม.)
  • ปตร.พอกใหญ่ (บาน 6.00 × 5.00 ม.)

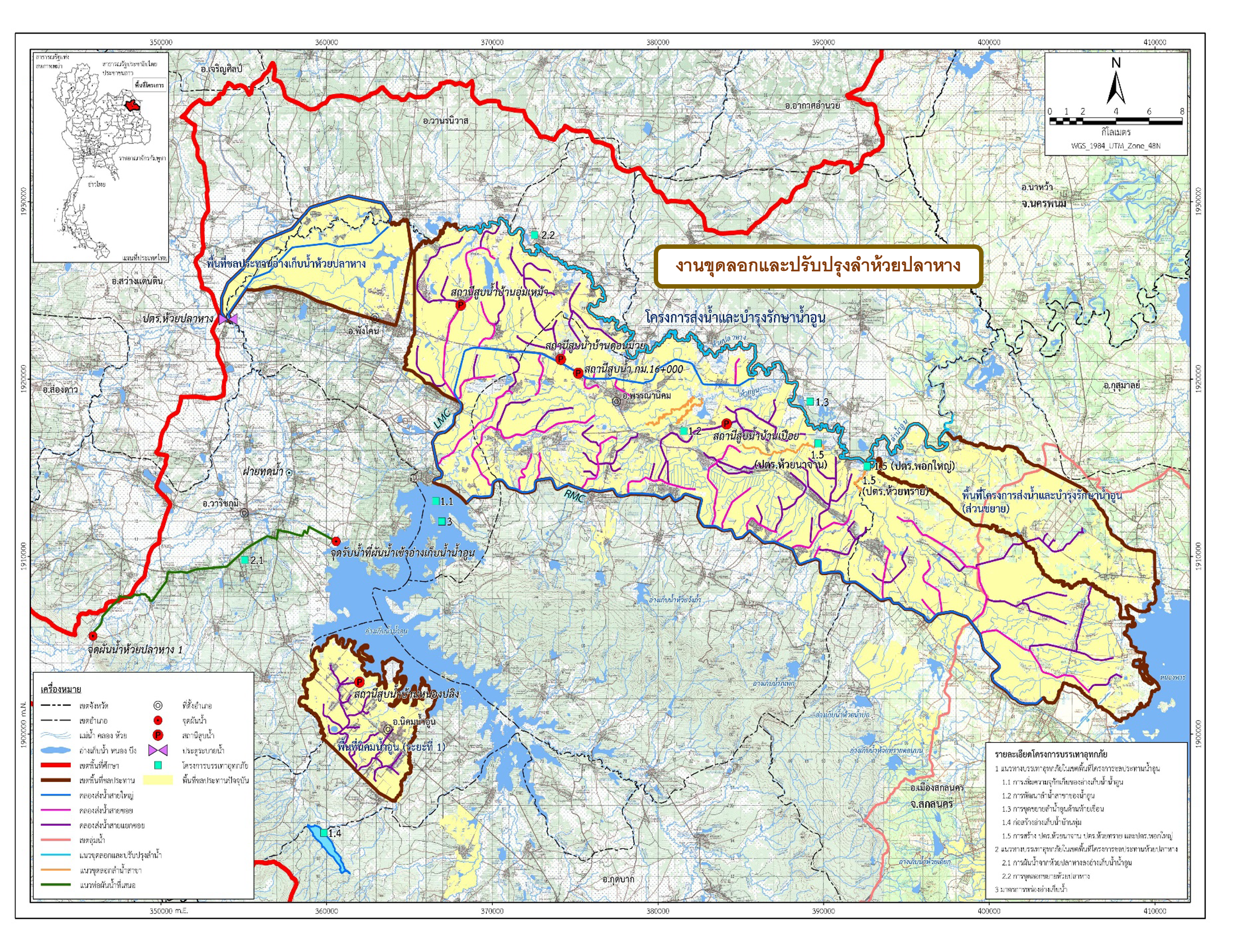

2.2 ขุดลอกและปรับปรุงลำน้ำอูนและห้วยปลาหาง
  • ขุดลอกและปรับปรุงลำน้ำอูน ความยาว 28.28 กม.
  • ขุดลอกและปรับปรุงลำห้วยปลาหาง ความยาว 51.63 กม.
แผนการดำเนินงาน

แผนการออกแบบและงานประชาสัมพันธ์

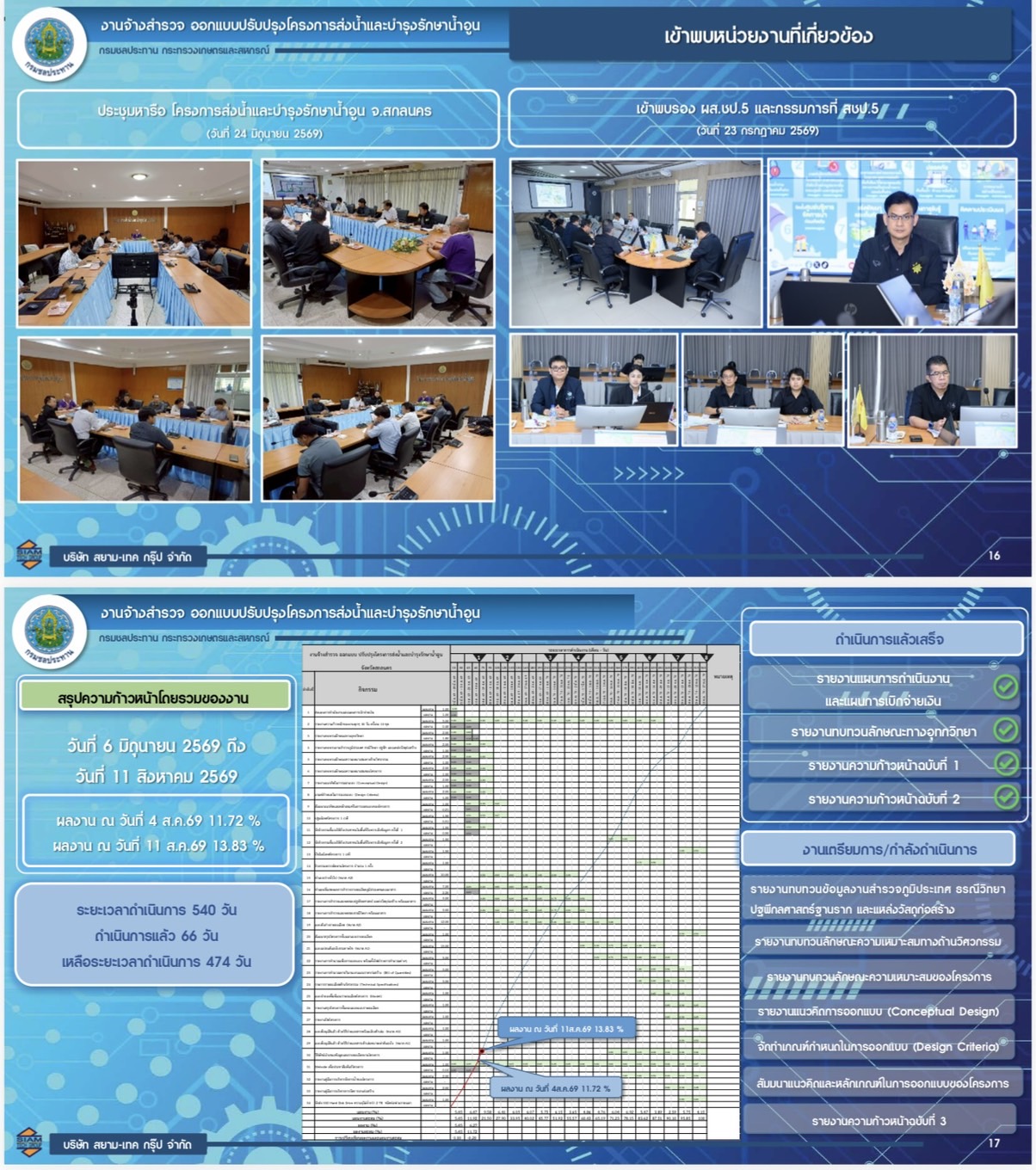

ระยะเวลาปฏิบัติงานรวม 540 วัน · ส่งรายงานความก้าวหน้าทุก 30 วัน (PG.1 – PG.15)

เดือนที่ 1–3
เริ่มสัญญา · ทบทวนความเหมาะสมด้านวิศวกรรมและโครงการ · สำรวจภูมิประเทศ / ปฐพีกลศาสตร์ · เกณฑ์การออกแบบ
เดือนที่ 4–7

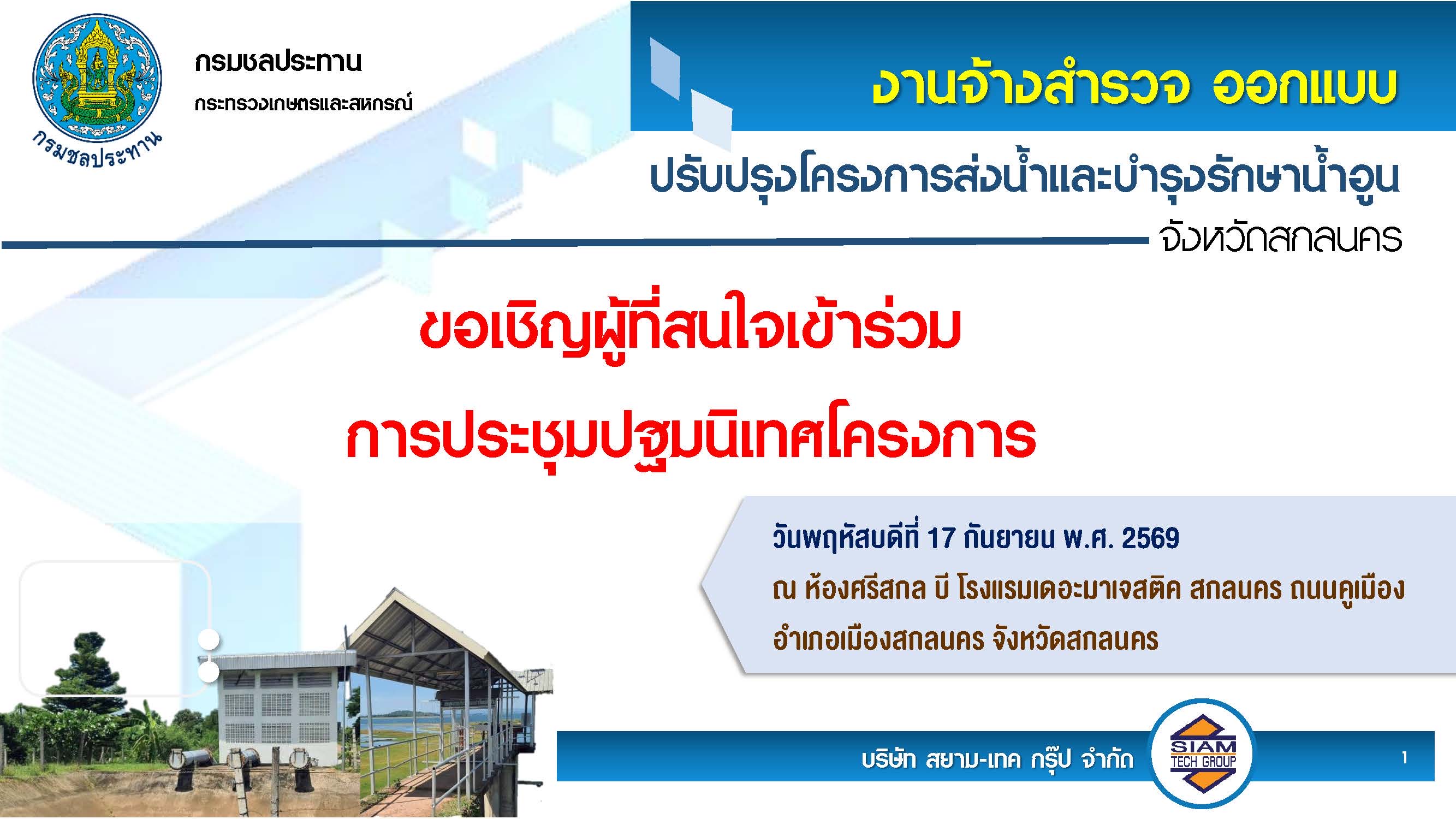

ประชุมปฐมนิเทศโครงการ · สัมมนาแนวคิดและหลักเกณฑ์การออกแบบ · ประชุมชี้แจงประชาชนฯ ครั้งที่ 1
เดือนที่ 8–14

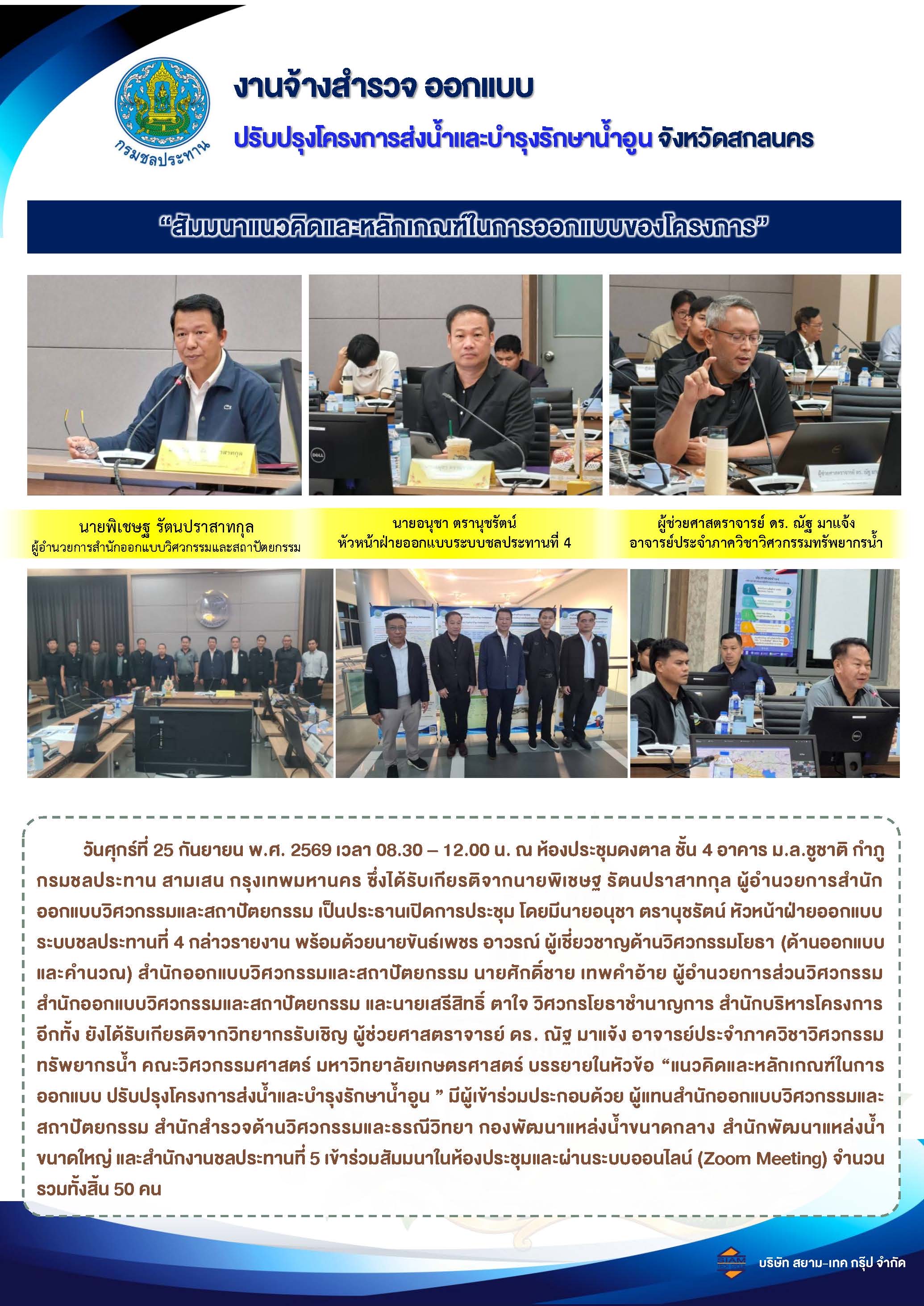

ออกแบบรายละเอียด · แบบร่างทั่วไป (A2) · รายการคำนวณ · ประชุมชี้แจงประชาชนฯ ครั้งที่ 2
เดือนที่ 15–18
สรุปโครงการขั้นออกแบบรายละเอียด · ประชุมปัจฉิมนิเทศโครงการ · ส่งมอบแบบ ปิดโครงการ (ครบ 540 วัน)
ผลงานส่งมอบหลัก (Deliverables)
เกณฑ์การออกแบบ (Design Criteria)แนวคิดการออกแบบ (Conceptual Design)แบบจำลองพื้นที่ (Model)ปริมาณงานและราคาค่าก่อสร้าง (BOQ)รายละเอียดด้านวิศวกรรม (Spec)คู่มือการบริหารจัดการน้ำWebsite / วิดีทัศน์รายงานปิดโครงการ

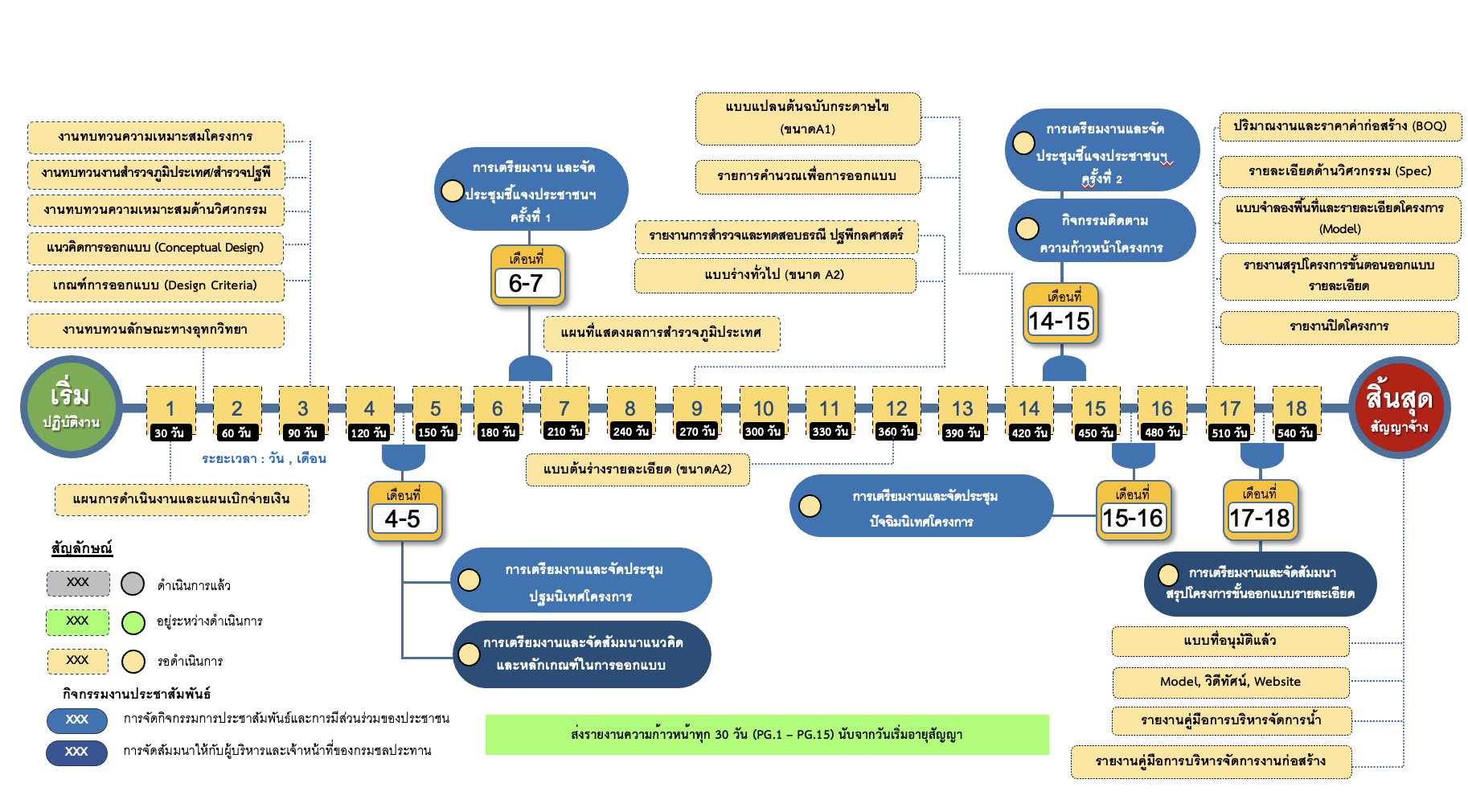

แผนผังแผนการดำเนินงานและงานประชาสัมพันธ์ในภาพรวมของโครงการ (540 วัน)
ข้อมูลสัญญา

สัญญาจ้างออกแบบ

สัญญาจ้างเลขที่
จ.92/2569 (สพด.)
ระยะเวลาปฏิบัติงาน
540 วัน
วันลงนามในสัญญา
5 มิถุนายน 2569
วันเริ่มปฏิบัติงาน
6 มิถุนายน 2569
วันสิ้นสุดสัญญา
27 พฤศจิกายน 2570
บริษัท สยามเทค-กรุ๊ป จำกัด
ผู้ให้บริการออกแบบ
บริษัท สยามเทค-กรุ๊ป จำกัด
การมีส่วนร่วม

ร่วมแสดงความคิดเห็นต่อโครงการ

ความคิดเห็นและข้อเสนอแนะจากประชาชนในพื้นที่และผู้มีส่วนได้ส่วนเสียทุกภาคส่วน มีความสำคัญต่อการออกแบบและการมีส่วนร่วมของโครงการ กรุณากรอกแบบฟอร์มด้านข้าง

ทุกความคิดเห็นจะถูกรวบรวมเพื่อประกอบการพิจารณา
ข้อมูลของท่านจะถูกเก็บเป็นความลับ
ติดต่อเรา

ติดต่อสอบถาม

สำนักออกแบบวิศวกรรมและสถาปัตยกรรม กรมชลประทาน
สำนักออกแบบวิศวกรรมและสถาปัตยกรรม กรมชลประทาน
811 ชั้น 6 อาคารที่ทำการฝ่ายวิชาการ
ถนนสามเสน แขวงถนนนครไชยศรี
เขตดุสิต กรุงเทพฯ 10300
บริษัท สยาม-เทค กรุ๊ป จำกัด
บริษัท สยาม-เทค กรุ๊ป จำกัด
20 ซอยลาดปลาเค้า 36
แขวงจรเข้บัว
เขตลาดพร้าว กรุงเทพฯ 10230
